联动控制系统的调试,是整个消防工程里最容易扯皮的环节。报警主机装好了、线路敷设完了、设备都接上了,结果一做联动,不是防火卷帘降不下来就是排烟风机启动不了。很多时候不是设备本身的问题,是调试逻辑没理清,或者接线的时候埋了隐患。

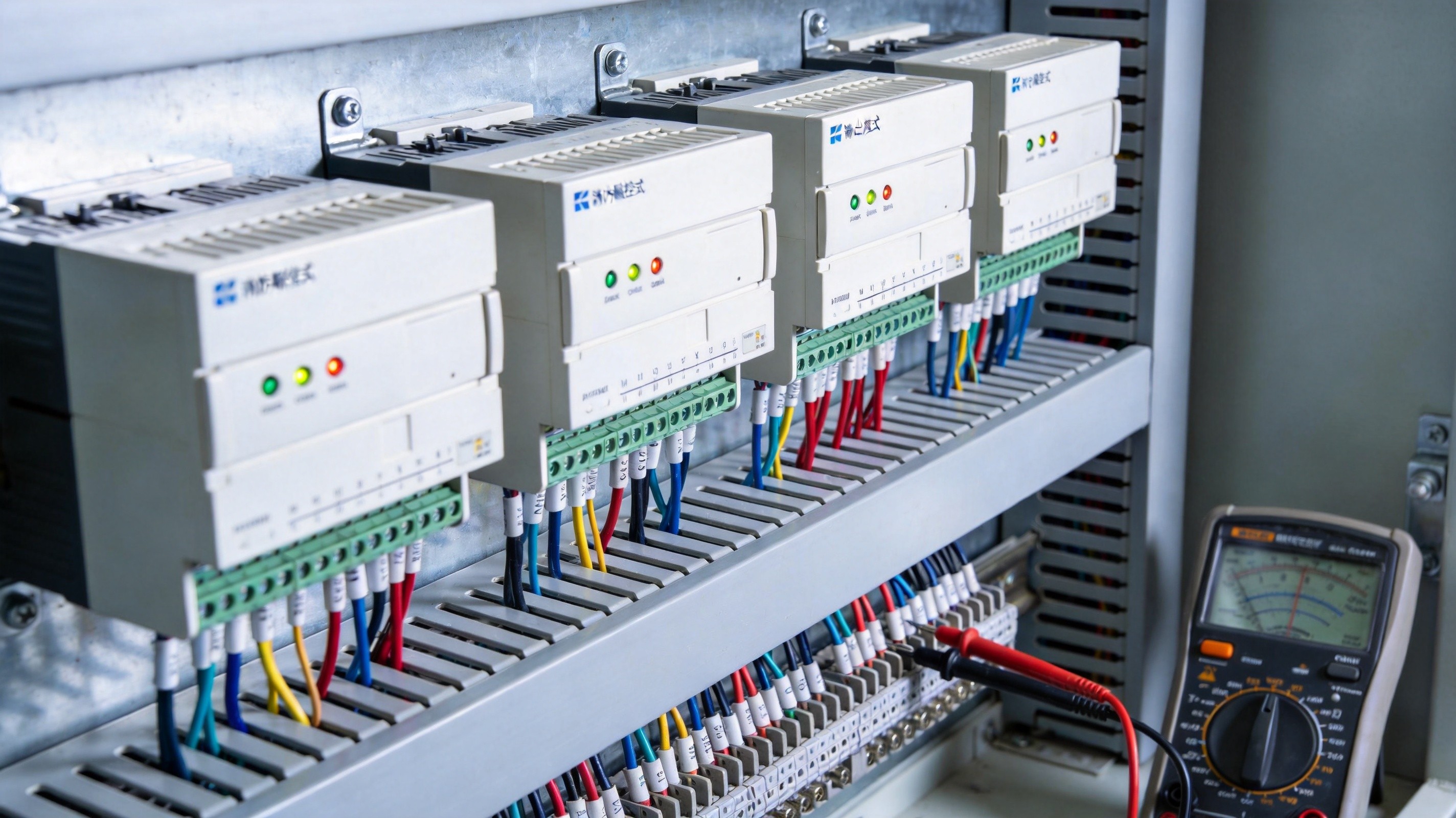

消防联动控制柜内部调试
联动调试不是拿个万用表到现场就能干的。调试之前至少要把三样东西吃透:设计图纸、联动公式表、设备说明书。
设计图纸要重点看系统图和平面图。系统图告诉你哪些设备在哪个回路上、模块怎么分配、联动关系的逻辑是什么。平面图告诉你每个设备的具体位置和线路走向。这两张图对不上,调试的时候就会一头雾水。
联动公式表是调试的核心依据。每个防火分区的联动逻辑是什么——确认火灾后先切什么、后切什么,哪些设备是自动联动的、哪些需要手动确认。这个表要跟设计单位确认清楚,有些设计院的联动公式写得含糊,调试的时候需要逐项核实。
设备说明书容易被忽略。不同品牌的防火阀、排烟阀、卷帘门控制箱,接线方式和信号反馈逻辑都不一样。有的防火阀是24V通电关闭,有的是断电关闭;有的排烟阀反馈信号是无源触点,有的带24V电压。不搞清楚这些,接线就接错了。

排烟风机控制柜检查
第一个坑:线路虚接。调试的时候设备不响应,第一反应应该是查线路。尤其是模块到设备这一段,施工的时候可能压线没压紧,或者线头氧化了。用万用表量通断不够,要量带负载的电压降——线路虚接的时候空载电压正常,一带负载电压就掉下去了。
有一次在一个商业综合体项目上,排烟风机怎么都启动不了,主机报故障。查了两天才发现,是控制柜里的中间继电器底座松动,触点接触不良。表面看不出来,用手一拔才知道根本没卡到位。
第二个坑:反馈信号接反。 防火阀、排烟阀这些设备的反馈信号,要接回到报警主机的输入模块上。如果反馈线接错了端子,主机就收不到动作反馈,会一直报"设备未响应"。
这个问题的排查方法很简单——在设备上手动触发一次动作,同时用万用表量反馈端子是否有信号变化。如果设备动了但模块没收到信号,就是反馈线的问题。
第三个坑:联动公式写错。主机里的联动公式如果跟设计图纸不一致,设备动作顺序就会乱。比如规范要求排烟风机启动后、对应的排烟阀才打开,结果公式写成了同时动作,或者顺序反了。
调试的时候一定要拿着联动公式表,逐条在主机上核对。发现不对的当场修改,改完再做一次全流程测试。
第四个坑:多系统之间的接口问题。 联动控制不是消防报警系统一个部门的事。防火卷帘归电梯专业联动、排烟风机要跟暖通专业的DDC对接、应急广播要跟弱电智能化配合。每个接口都可能出现协议不兼容、信号不匹配的问题。
我的经验是,调试之前先把所有接口关系的设备厂家叫到一起,开一个接口协调会。每家确认自己的信号类型、通讯协议、接线端子定义。白纸黑字写下来,出了问题就有据可查。
联动调试不能东一榔头西一棒子,要有系统性的流程。
第一步:单机测试。把每个受控设备单独通电,手动触发,确认设备本身能正常动作。防火阀能关、排烟阀能开、卷帘门能降、排烟风机能转。这一步排除设备本身故障。
第二步:模块测试。用主机手动启动每个输出模块,检查模块到设备的线路是否通畅、设备是否正常响应。同时检查反馈信号是否回到主机的对应输入端口。
第三步:分区联动。按防火分区组织联动测试。触发一个分区的烟感或手报,观察该分区及相邻分区的联动设备是否按预定逻辑依次动作。重点检查动作顺序和时间间隔。
第四步:全楼联动。模拟最不利点发生火灾,测试全楼联动逻辑。确认非消防电源切断、消防设备启动、应急广播切换、电梯迫降等全部动作正常。
第五步:跟消防部门联调。消防验收前要跟消防控制中心做联调,确认所有信号能传到消防控制室、远程控制功能正常。

消防联动调试现场
联动调试完成后,验收的时候消防部门会重点抽查几个点。
一是排烟系统。触发着火层的烟感,排烟阀要打开、排烟风机要启动、正压送风机要启动、空调系统要停机。这几个动作要同时发生,任何一个不到位都会被打回来。
二是防火卷帘。疏散通道上的防火卷帘要两步降——先降到1.8米让人逃生,温度继续升高后降到底。非疏散通道上的防火卷帘一步降到底。验收的时候消防部门会重点测这个逻辑。
三是非消防电源切断。着火层的普通照明、空调、广告电源等要全部切断。验收时会拿万用表逐个回路测,确认确实断电了。有些项目切的回路跟设计图纸对不上,验收就通不过。
联动调试是个细致活,急不来。把准备工作做充分、把流程捋清楚、把每个接口落实到位,验收的时候心里才有底。
