做消防工程的人,大概都有过这样的经历——项目干完了,自检觉得没问题,验收的时候被检测单位提了一堆整改意见,搞得焦头烂额。我这些年在现场跟检测验收打过不少交道,从最开始的紧张到后来的从容,靠的就是把常见的坑提前踩一遍,验收时不慌。今天聊聊消防设施检测验收中几个最容易出问题的环节。

火灾报警系统检测现场
火灾报警系统验收是每次检测的"开胃菜",看着简单,实际上的细节多到让人头皮发麻。

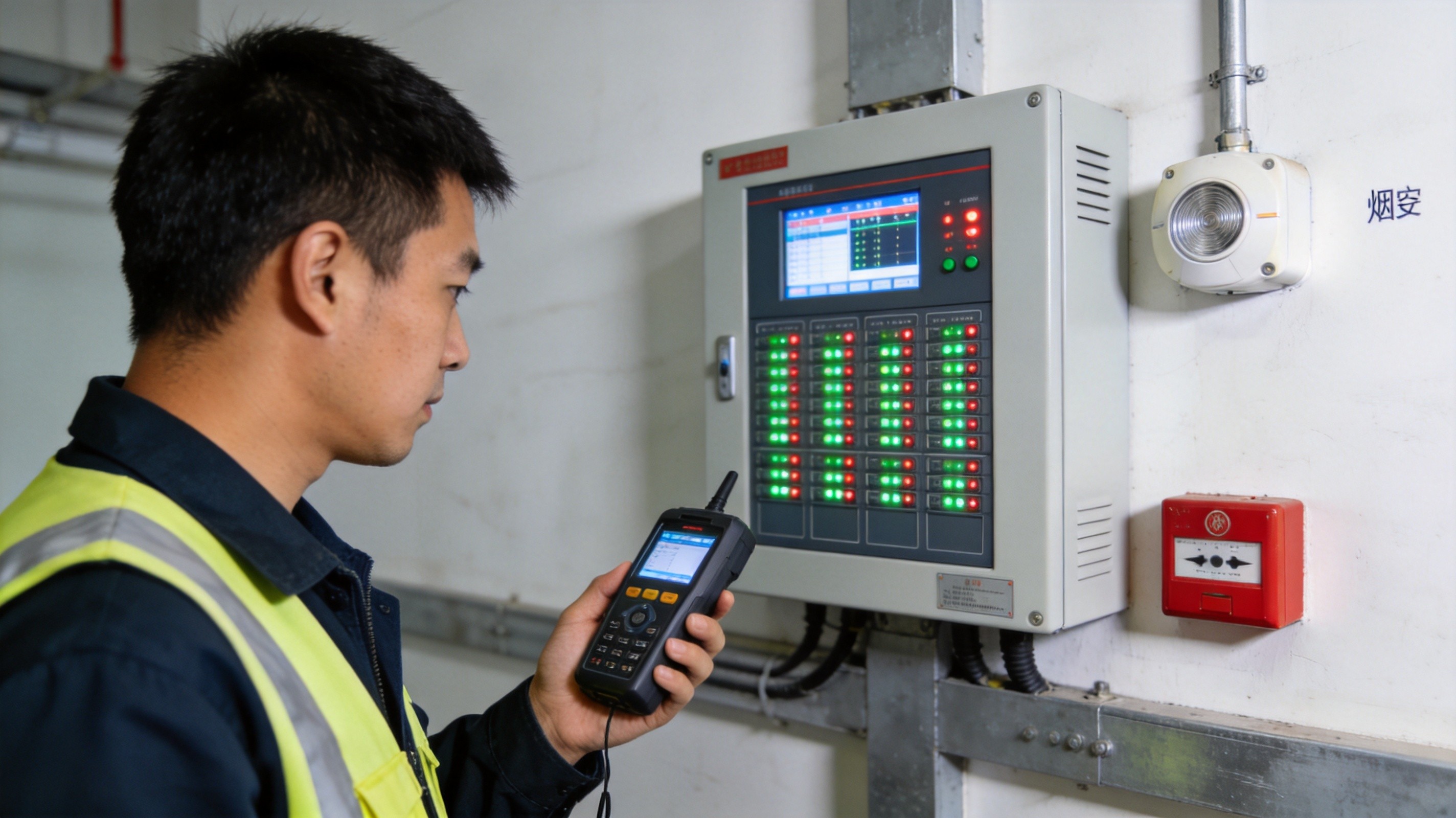

先说探测器。检测单位到现场,第一件事就是抽检烟感和温感。抽检比例各地要求不太一样,但一般不会低于10%,重要场所可能抽到20%甚至全检。抽检的时候,检测人员会用烟枪或者加热棒逐个试验,看探测器能不能正常报警,主机能不能正确显示部位号。
最容易出问题的不是探测器本身不报警,而是地址编码跟图纸对不上。这种情况多发生在后期装修改动过的区域——吊顶拆了重新装,探测器挪了位置,线路重新接过,但地址编码没改或者改错了。检测的时候主机显示的是"三层走廊",实际探头在三层会议室,这种错位一查一个准。
还有一类问题是探测器灵敏度漂移。用了几年没清洗维护的探测器,灵敏度可能已经偏离正常范围。有的飘高了一碰烟枪就报,有的飘低了怎么吹都不反应。规范要求探测器投入使用两年后应每隔三年至少清洗标定一次,但实际能做到这一条的项目真不多。检测时发现这类问题,整改意见里会要求全批次清洗标定,工作量不小。
手动报警按钮的验收相对简单,按下按钮主机要能收到信号,按钮自身的确认灯要亮。但有个细节——按钮的安装高度。规范要求在1.3到1.5米之间,有些项目为了图方便装在1.2米甚至更低的位置,验收的时候就会被提出来。
火灾报警系统验收只是基础,联动控制才是验收的重头戏。联动涉及的子系统多,逻辑关系复杂,出问题概率也高。
最常见的联动逻辑是火灾确认后,相关区域的非消防电源要切断。这个逻辑说起来简单,现场执行起来问题一堆。有的配电箱的脱扣器是后来加装的,接在报警系统的输出模块上,但接线质量粗糙,接触不良。检测的时候一试验,模块动作了,但空开没跳。有的配电箱回路太多,非消防负荷和消防负荷混在一起没分开,切不掉又不赶切,现场扯皮扯半天。
防排烟系统的联动验收更严格。检测人员会逐一确认——着火楼层和相邻上下层的排烟阀要打开,对应的排烟风机要启动,正压送风口要开启,送风机要启动。逻辑对不对,动作到不到位,风机转没转,每个环节都要现场核实。
有一次在一个商业综合体做验收,B1层模拟火警,逻辑要求启动B1层的排烟风机。风机确实启动了,但检测人员拿着风速仪到排烟口一测,风速为零。排查了一圈,发现风机启动是对的,但排烟主管道上的防火阀是关闭状态——这个阀是平时关闭、火灾时打开的类型,但因为长期没动作过,阀体锈蚀卡死了,电动执行机构转了,阀板纹丝不动。这种问题不实际测试根本发现不了。
防火门和防火卷帘的联动也要注意。常开防火门接收到火警信号后要能自动关闭,闭门器的顺序器和电磁释放器的配合要顺畅。有些常开防火门装了电磁释放器,但释放器的吸力不够,门虽然脱开了但关不严,缝隙超标。防火卷帘更复杂,一步降到底还是两步降,取决于卷帘所在位置——疏散通道上的两步降,非疏散通道上一步降。这个逻辑要是搞反了,验收肯定通不过。

消火栓压力测试现场
消火栓系统和自动喷水灭火系统的现场测试,核心就是两项——压力和流量。

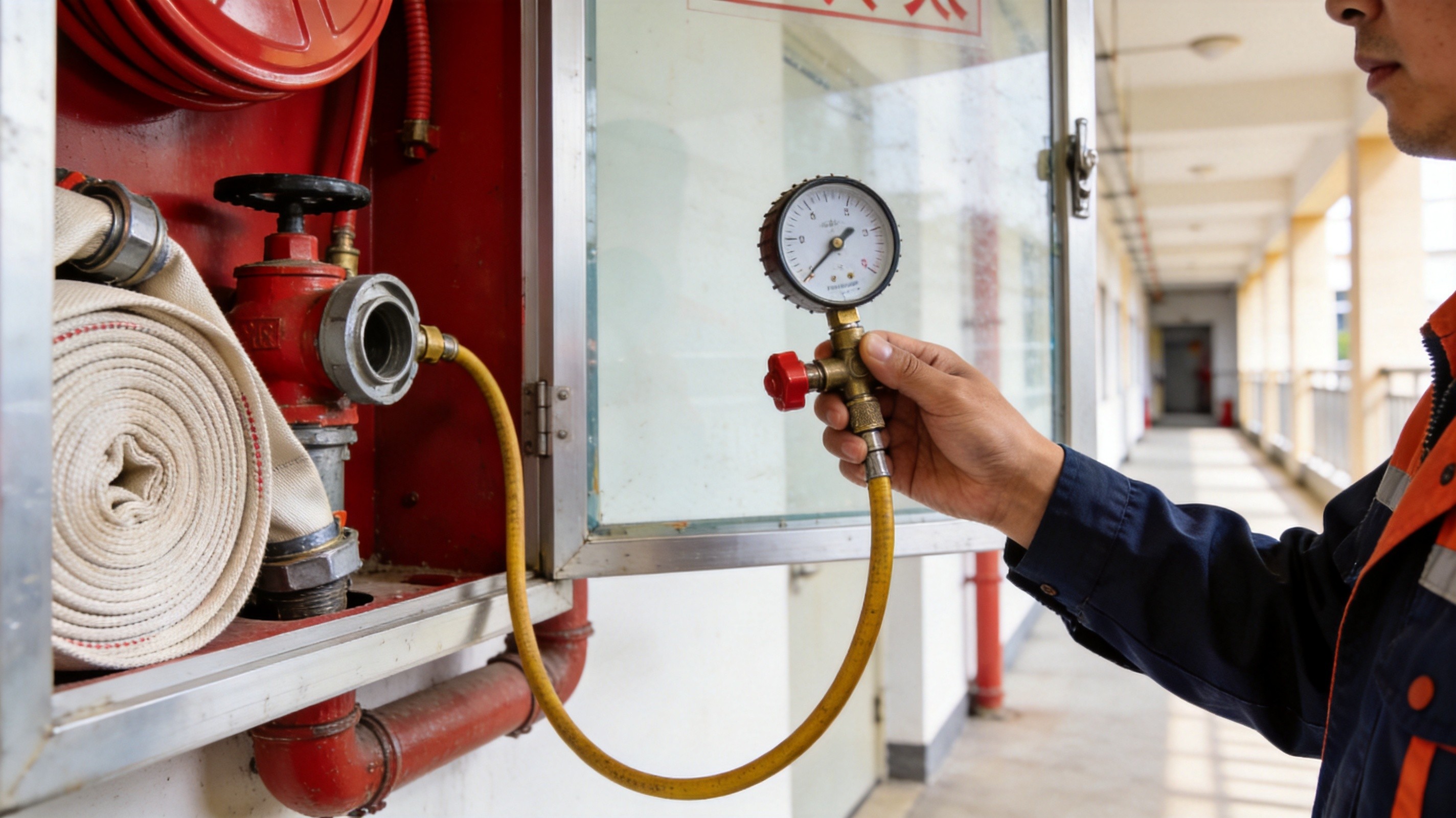

室内消火栓的静压检测,用水压表接在消火栓出口上直接读数。规范要求最不利点消火栓的静压不低于0.15MPa(一类高层公共建筑不低于0.10MPa)。但更关键的是动压——打开消火栓放水,看动态压力够不够。这个测试要用到带压力表的消火栓试水接头,同时测量充实水柱长度。充实水柱要求不小于10米(高层建筑不小于13米),如果压力够但充实水柱偏短,可能是水带或水枪有问题。
喷淋系统末端试水装置的测试更讲究。开启末端试水阀,水流指示器要动作,压力开关要动作,水力警铃要响,消防水泵要启动。整个链路从试水到水泵启动,规范要求不超过5分钟。有些项目管道长、管径小,从试水到压力开关感受到水流变化需要的时间比较长,容易超时。遇到这种情况,可以检查一下压力开关的安装位置是不是离试水装置太远,或者管路中有气囊阻碍了水流传播。
消防水泵的启动测试也是必测项目。检测方式有几种——消防控制室手动远程启动、现场手动启动、通过压力开关或流量开关自动启动。每种方式都要实际试验,确认水泵能正常启动并在30秒内达到额定工况。变频泵还要注意频率切换的逻辑——从低频启动到工频运行的切换过程是否平稳,切换过程中水压有没有大幅波动。

应急照明疏散指示检查
应急照明和疏散指示系统的验收这两年越来越严格了。新国标GB17945-2024实施以后,对灯具的应急转换时间、持续时间和照度都有了更明确的要求。
应急转换时间是指正常供电中断后,应急灯具点亮的时间。规范要求高危险场所不超过0.25秒,其他场所不超过5秒。检测人员会用秒表或者专用的照度计计时,从切断正常供电到灯具点亮并达到规定照度的那一刻。有些老旧项目的应急灯具用了LED光源但配的是传统电感镇流器,启动瞬间有个延迟,转换时间就容易超标。
地面照度测试也是重点。疏散走道地面的最低水平照度不低于1.0lx,楼梯间不低于5.0lx,避难层不低于3.0lx。检测用的是照度计,在疏散路线上每隔一定距离测一个点,取最低值。有些项目灯具数量够但布置不合理,转角处、楼梯休息平台这些位置容易形成照度死角。
还有个容易被忽略的点——疏散指示标志的方向指示必须跟实际疏散路线一致。这个听起来是常识,但实际项目中真的会有装反的情况。特别是后期装修改了疏散通道布局,但指示标志没有跟着调整,箭头指的方向可能是死胡同。
气体灭火系统的验收比较特殊,因为不能真喷,所以采用的是模拟启动试验。检测的时候断开灭火剂储瓶的启动管路,接上模拟负载,然后触发气体灭火控制器,看启动信号能不能正常输出。
储瓶间的验收重点在环境和安全设施。储瓶间温度要保持在0到45摄氏度之间(IG541和七氟丙烷的要求略有不同),通风条件要满足事故后排毒需求,应急照明和疏散指示要到位。有一次验收一个数据机房的气体灭火系统,储瓶间设在地下室,检测人员进去一看,没有机械排风装置,只有自然通风口。规范要求储瓶间应设直接对外的通风口或者机械排风装置,这个自然通风口的面积达不到要求,只能加装排风风机。
防护区的封闭性也是验收重点。气体灭火系统要靠灭火剂在防护区内维持一定的浸渍浓度来灭火,如果防护区围护结构的密封性不好,灭火剂泄漏太快,浓度下降就达不到灭火效果。检测的时候会做围护结构的耐压测试和泄露评估,门窗缝隙、线缆穿孔、空调管道穿墙处都是重点检查对象。
这些年跑下来,我觉得检测验收能不能顺利通过,关键不在验收当天,而在验收前的准备工作。
自检一定要做扎实。很多项目组做完调试就等着检测,自检环节走过场。其实自检就是模拟验收,该测的点都测一遍,发现的问题提前整改,比验收时被检测单位提出来再整改要主动得多。
资料准备要充分。竣工图纸、设备清单、产品合格证、隐蔽工程验收记录、调试报告,这些资料缺一不可。竣工图一定要跟现场实际一致,特别是后期有变更的,变更部分要体现在图纸上。检测单位到场的第一件事往往就是翻图纸,图纸和现场对不上,第一印象就打了折扣。
整改响应要快。检测单位出了整改意见后,通常会给一个整改期限。整改完了要请检测单位复查,复查通过才能出检测报告。整改拖得越久项目交付就越被动,接到整改意见当天就要安排人员逐项落实,不要拖。
最后一个经验——跟检测单位保持良好沟通。检测不是对立面,他们的职责是帮你确认消防设施是否达到规范要求。验收前主动邀请检测人员到现场做个预检,把问题提前暴露出来,比正式验收时被动发现问题要好得多。
消防设施检测验收说到底是对整个消防系统的一次全面"体检",从设计到施工到调试,每个环节的质量都会在这一次检验中体现出来。把功夫下在平时,验收时自然从容。
相关规范参考:GB50974《消防给水及消火栓系统技术规范》、GB50084《自动喷水灭火系统设计规范》、GB50116《火灾自动报警系统设计规范》、GB50166《火灾自动报警系统施工及验收标准》、GB17945-2024《消防应急照明和疏散指示系统技术标准》、GB50370《气体灭火系统设计规范》
注:本文部分内容由AI生成。
