建筑防排烟系统调试和验收有哪些容易踩的坑?
王烨璞 2026-09-24 11:40:13浏览量:196
[加微信:fire114119,邀请你加入消防百事通交流群!]

防排烟系统是火灾时保命的系统——楼梯间正压送风防止烟气侵入、走道排烟为人员疏散争取时间。但这套系统调试和验收阶段的问题特别多,很多项目反复整改还是过不了。这些年跟过不少项目的调试验收,把最常见的几个坑整理出来。

防排烟系统调试验收的核心就三件事:风量够、风向对、联动准。GB51251-2017对这三件事从设计到验收全链条有明确要求。搞清楚规范底线在哪,调试才有方向。

风机安装为什么总被验收打回来?

风机是防排烟系统的心脏,安装质量直接决定验收能不能过。GB51251-2017第6.5节对风机安装有明确要求。

减振装置的问题最容易踩坑。第6.5.3条规定,排烟风机不应设置减振装置。这是强制性条文。原因是火灾时排烟风机要在280℃高温下持续运行30分钟以上,橡胶减振装置在高温下会融化失效,导致风机移位、风管接口断裂。但实际施工中,很多安装队伍习惯性地给所有风机加减振,验收时被要求拆除重装。如果排烟系统与通风空调系统共用且确实需要减振,规范允许使用弹簧减振器,但严禁使用橡胶减振器。

风机与墙壁的间距也经常被忽视。第6.5.2条要求风机外壳至墙壁或其他设备的距离不应小于600mm。这个距离是为了保证维修人员有操作空间。有项目为了省机房面积,把风机贴着墙装,验收时用卷尺一量不合格,必须移位。

柔性短管的材质也是验收重点。GB50243-2016第5.2.7条要求,防排烟系统的柔性短管必须采用不燃材料。有项目用了普通的帆布软接,验收时被要求更换为280℃耐火30分钟的硅胶玻纤布软接。

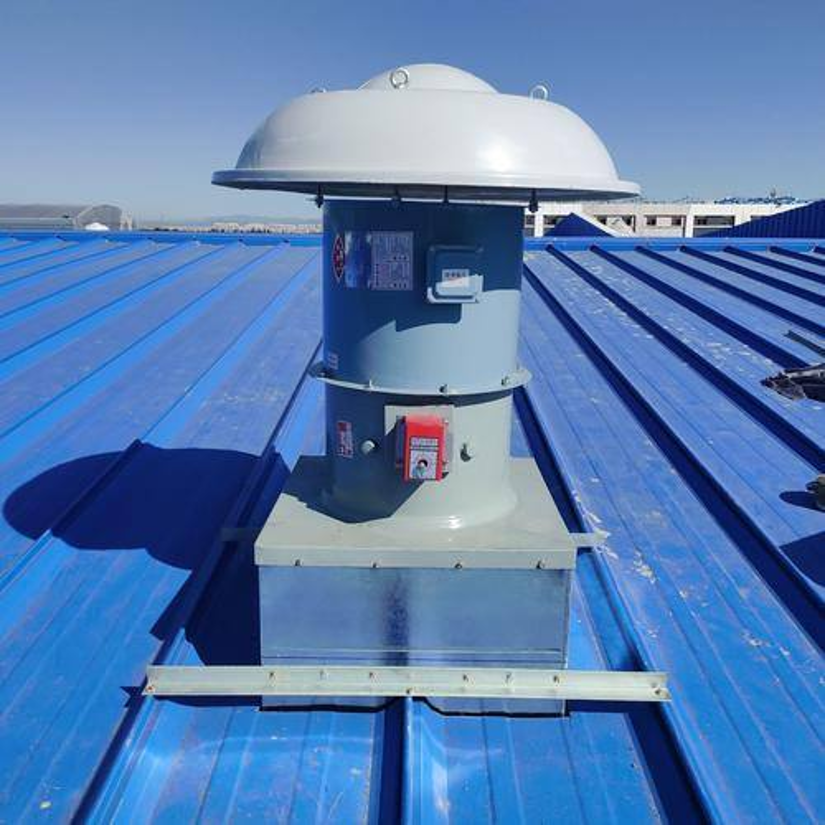

屋顶排烟风机

风量测试不达标怎么排查?

风量是防排烟系统的核心指标。GB51251-2017第8.2节对系统风量验收有明确规定。

正压送风系统的余压值是最常测的参数。防烟楼梯间的余压值应保持在40-50Pa,前室或合用前室应保持在25-30Pa。余压太低,烟气会侵入疏散通道;余压太高,楼梯间的门推不开,影响人员疏散。

现场最常见的风量不达标原因:

风管漏风:风管法兰连接处密封垫片老化或未装、风管咬口处开裂、风管穿越防火分区处的防火阀关闭不严——这些漏风点加起来,可能让末端风量损失30%以上。调试时应从风机出口开始逐段测量,找到漏风最严重的段落重点处理。

风口面积不足:设计风口尺寸偏小或实际安装的风口有效面积比标称值小。有些厂家标注的风口颈口面积和有效过风面积差距很大,验收时按颈口面积算风量达标,实际有效面积不够。

风机反转:三相电源接线相序错误导致风机反转,风量只有正常值的60-70%。调试时先点动确认转向,再正式运行。这个问题在每次停电恢复供电后都可能发生,应作为日常检查项目。

联动调试最容易出什么问题?

防排烟系统与火灾自动报警系统的联动是验收的关键环节,也是最容易出问题的环节。

排烟阀/送风口的联动触发逻辑需要理清。按GB50116-2013第4.5节的规定,火灾确认后应能开启着火层及相邻上下层的前室加压送风口和排烟阀。但现场经常出现的情况是:联动信号触发了,送风口打开了,但排烟阀没开——因为排烟阀和送风口分别由不同的模块控制,编程时只写了送风口忘了排烟阀。

排烟防火阀的联锁关闭功能容易遗漏。GB51251-2017第5.2.2条(强制性条文)要求,排烟防火阀在280℃时应自行关闭,并应联锁关闭排烟风机和补风机。验收时要逐个测试排烟防火阀的联锁功能——关闭阀门后,对应的排烟风机必须停止运行。如果联锁接线错误,阀门关了风机还在转,就失去了保护意义。

挡烟垂壁的联动下降也是验收必测项。第7.2.3条要求活动式挡烟垂壁应能联动下降到设计挡烟高度,且总运行时间不超过60秒。现场经常出现的情况是挡烟垂壁下降到位后无法复位,或者下降过程中卡住不动。调试时要逐个检查驱动电机的限位开关和调整行程。

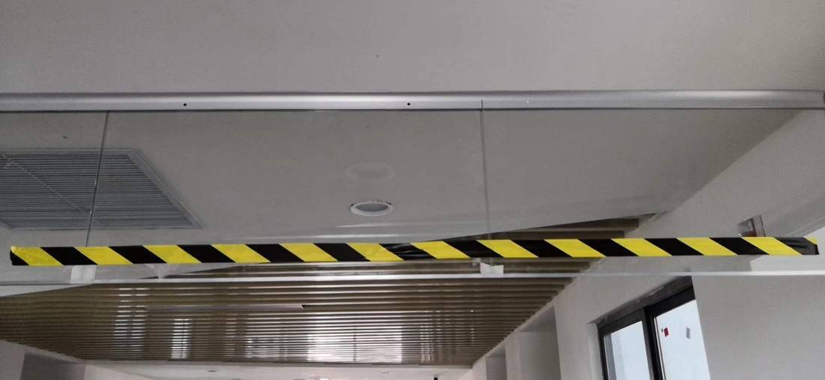

挡烟垂壁安装

验收前应该做哪些准备工作?

很多项目到了验收当天才开始调试,时间根本不够。建议验收前至少做三轮测试。

第一轮:单机测试。逐台风机通电试运行,确认转向、噪声、振动正常。逐个送风口/排烟阀手动开启,确认动作灵活、信号反馈正常。

第二轮:分区测试。按防烟分区逐区测试风量,记录每个风口/送风口的实测风量值,与设计要求对比。不达标的区域排查原因后重新测试。

第三轮:联动测试。模拟火灾报警信号,验证从报警到风机启动、风口开启、挡烟垂壁下降、排烟防火阀联锁的完整控制链条。重点检查信号反馈是否正常返回消防控制室。

三轮测试全部通过后,整理测试记录、测试报告和相关影像资料,验收时作为系统调试合格的证明材料提交。

以上为个人经验分享,具体调试验收要求以GB51251-2017原文为准。

引用标准:

1. GB 51251-2017《建筑防烟排烟系统技术标准》

2. GB 50116-2013《火灾自动报警系统设计规范》

3. GB 50243-2016《通风与空调工程施工质量验收规范》

声明:该文观点仅代表作者本人,消防百事通系信息发布平台,消防百事通仅提供信息存储空间服务。
